7月31日,大唐觀音巖水電開發有限公司大平地二期100兆瓦光伏發電項目全容量并網發電。盛隆電氣集團電力工程有限公司克服諸多困難,提前20天助力該項目完成光伏區集電線路、箱變安裝、電纜敷設及升壓站土建工程、設備安裝、調試、試驗等工作,受到業主好評。
該項目位于云南省大姚縣塔底村,屬山地光伏工程,總裝機規模100兆瓦,占地面積2500余畝,共由34個光伏子方陣組成。項目以“農林畜牧光互補”模式開發,將光伏發電與農業種植、畜牧業、林業相結合,配套農林種植等農業設施,能夠有效利用土地空間。
大平地二期100兆瓦光伏發電項目
“升壓站的海拔就達到了1744米,光伏區更是建在連綿起伏的山脈上,地勢陡峭,方陣很多,常規的工程車根本上不去,需要根據實際情況馬上進行更換。”盛隆電氣創業八公司項目負責人柳學銀介紹。
此外,由于當?shù)氐刭|(zhì)條件特殊,土壤含石量較高,進行管溝開挖時,挖掘機無法直接進行開挖。團隊采用破碎錘的方式對石頭反復捶打,以確保達到開挖條件。為確保敷設電纜時不被巖石刮破,團隊利用專門的鋪設設備牽引電纜,再由人工置入管溝,并鋪設砂礫和磚對電纜進行保護。
光伏區作業面較大,存在著交叉作業,同時,6月正值云南雨季,降水增多也在不斷壓縮著工期。在天氣晴好的情況下,盛隆團隊與時間賽跑,開啟24小時施工模式,不計成本投入人員和機械設備,搶抓工期。夜間施工時,團隊科學規劃,合理協調,做好作業危險分析,制定并落實各項安全措施,避免出現安全事故。

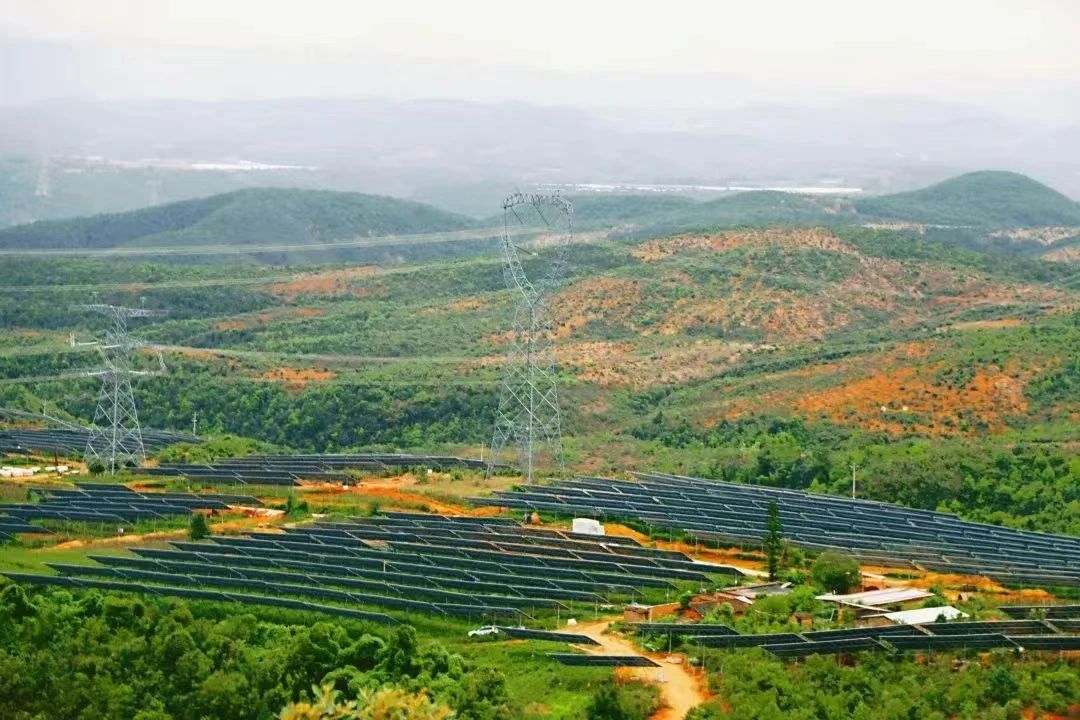

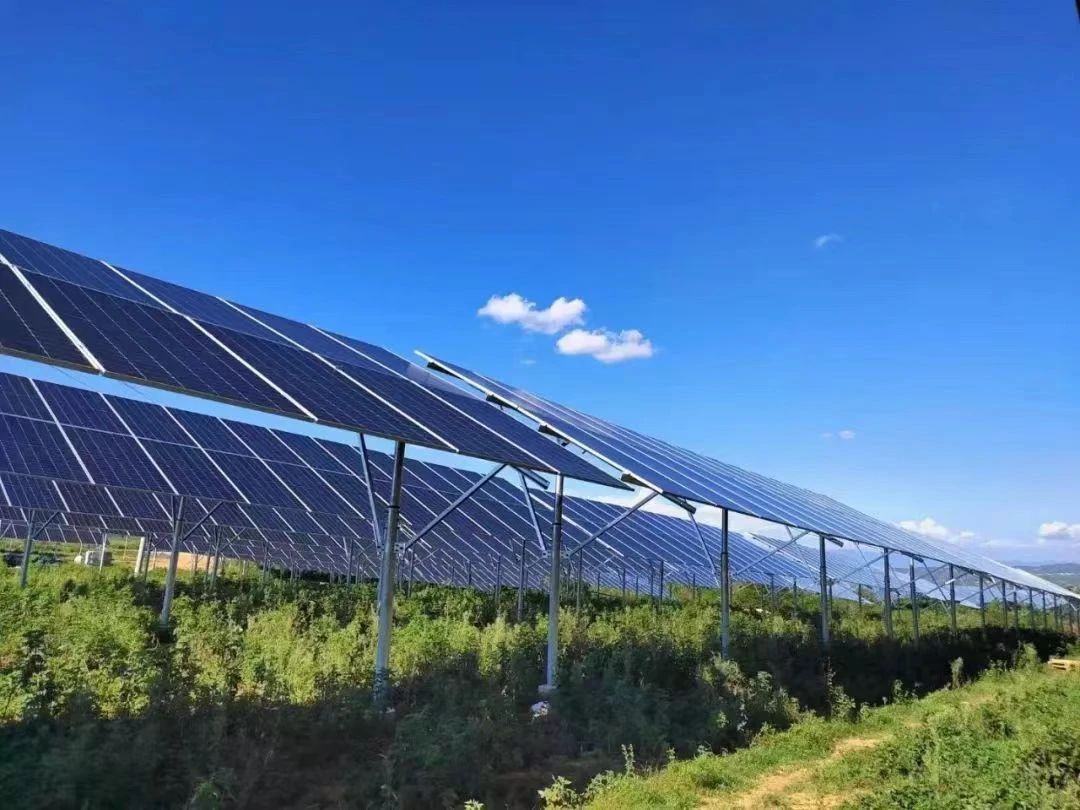

光伏區
常規情況,升壓站的一、二期工程一般會同時規劃、施工,但由于該升壓站內一期標準化設施早已配置完成,預留空間較小,導致團隊在開展二期土建施工時,大型設備無法進場開挖基礎,開挖土方無處存放。盛隆團隊根據現場條件,采取了多臺多樣化機型設備,在保證安全的同時達到了高效率施工的條件。特別是升壓站的兩臺主變壓器距離很近,中間要建一座防火墻。團隊提出了硬隔離措施,同時選用成本更高的加長臂泵車進行設備基礎混凝土澆筑作業施工。經過充分討論,該方案一致通過并順利實施。
最終,在項目現場這種“空間小、工期緊、帶電區域密集”的環境下,盛隆團隊通過“加人、加方案、加時間、加設備”的模式順利完成了升壓站分項分部時間節點,同時也得到了業主一致好評。

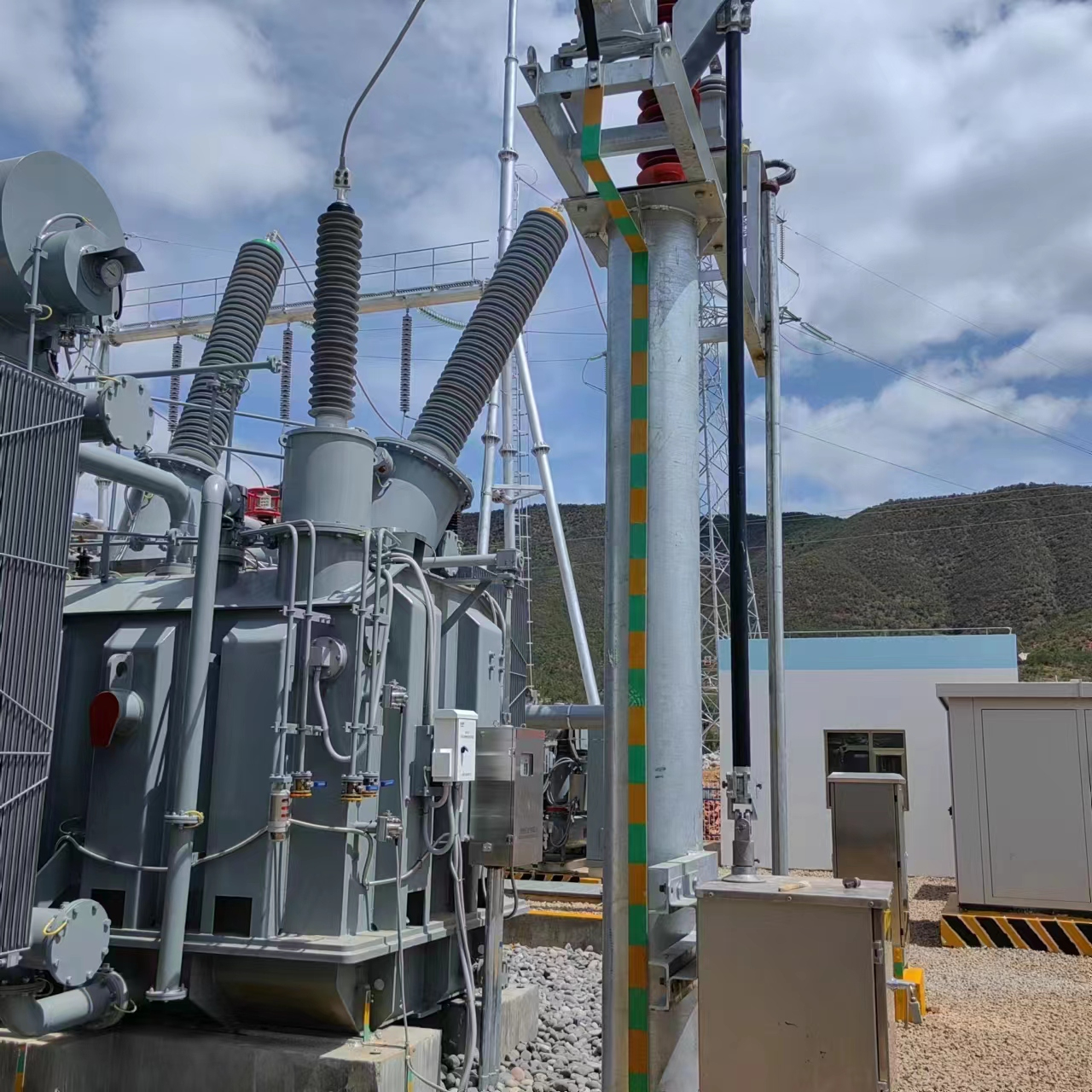

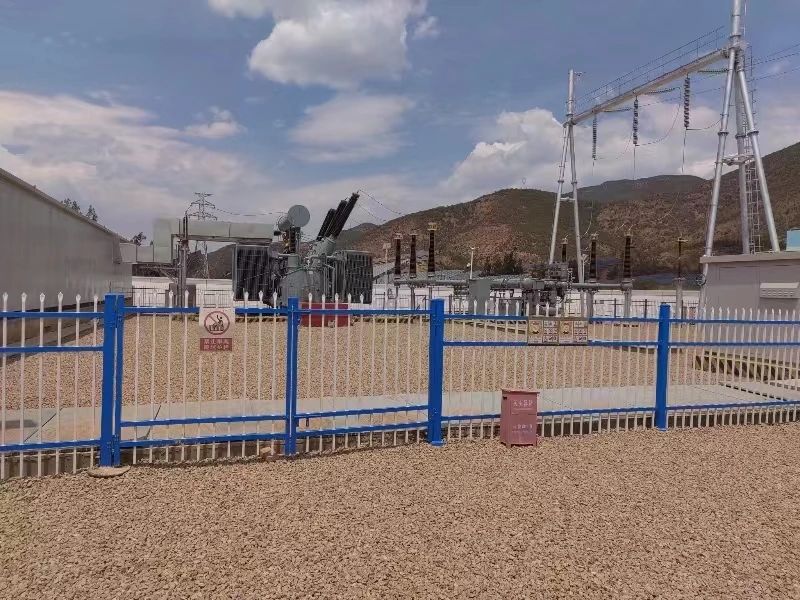

升壓站
項目自建設以來,盛隆全體參建人員齊心協力搶工期、抓節點,克服雨季降水多、地質條件差、道路狹窄、工期緊張、帶電區域密集等各項困難,主動破解各項難題,進行科學合理的規劃,確保了施工進度,更保障了項目施工現場“零安全事故”的安全生產目標。7月11日,盛隆團隊總進度提前20天,完成光伏區高壓電纜敷設、電纜終端頭制作、電纜耐壓試驗及箱變掃尾工作,并獲得甲方進度獎勵。
該項目是貫徹落實國家“碳中和”“碳達峰”戰略目標的具體實踐,也是云南省“8+3”規劃新能源項目、“四個一百”重點項目、打造綠色能源牌重要支撐項目。該項目投產后,預計年均發電量1.8億千瓦時,年可節約標煤5.7萬噸,減排二氧化碳14.49萬噸,對推動云南省能源結構綠色轉型、改善區域生態具有積極意義。
7月31日,大唐觀音巖水電開發有限公司大平地二期100兆瓦光伏發電項目全容量并網發電。盛隆電氣集團電力工程有限公司克服諸多困難,提前20天助力該項目完成光伏區集電線路、箱變安裝、電纜敷設及升壓站土建工程、設備安裝、調試、試驗等工作,受到業主好評。
該項目位于云南省大姚縣塔底村,屬山地光伏工程,總裝機規模100兆瓦,占地面積2500余畝,共由34個光伏子方陣組成。項目以“農林畜牧光互補”模式開發,將光伏發電與農業種植、畜牧業、林業相結合,配套農林種植等農業設施,能夠有效利用土地空間。
大平地二期100兆瓦光伏發電項目
“升壓站的海拔就達到了1744米,光伏區更是建在連綿起伏的山脈上,地勢陡峭,方陣很多,常規的工程車根本上不去,需要根據實際情況馬上進行更換。”盛隆電氣創業八公司項目負責人柳學銀介紹。
此外,由于當?shù)氐刭|(zhì)條件特殊,土壤含石量較高,進行管溝開挖時,挖掘機無法直接進行開挖。團隊采用破碎錘的方式對石頭反復捶打,以確保達到開挖條件。為確保敷設電纜時不被巖石刮破,團隊利用專門的鋪設設備牽引電纜,再由人工置入管溝,并鋪設砂礫和磚對電纜進行保護。
光伏區作業面較大,存在著交叉作業,同時,6月正值云南雨季,降水增多也在不斷壓縮著工期。在天氣晴好的情況下,盛隆團隊與時間賽跑,開啟24小時施工模式,不計成本投入人員和機械設備,搶抓工期。夜間施工時,團隊科學規劃,合理協調,做好作業危險分析,制定并落實各項安全措施,避免出現安全事故。
光伏區
常規情況,升壓站的一、二期工程一般會同時規劃、施工,但由于該升壓站內一期標準化設施早已配置完成,預留空間較小,導致團隊在開展二期土建施工時,大型設備無法進場開挖基礎,開挖土方無處存放。盛隆團隊根據現場條件,采取了多臺多樣化機型設備,在保證安全的同時達到了高效率施工的條件。特別是升壓站的兩臺主變壓器距離很近,中間要建一座防火墻。團隊提出了硬隔離措施,同時選用成本更高的加長臂泵車進行設備基礎混凝土澆筑作業施工。經過充分討論,該方案一致通過并順利實施。
最終,在項目現場這種“空間小、工期緊、帶電區域密集”的環境下,盛隆團隊通過“加人、加方案、加時間、加設備”的模式順利完成了升壓站分項分部時間節點,同時也得到了業主一致好評。
升壓站
項目自建設以來,盛隆全體參建人員齊心協力搶工期、抓節點,克服雨季降水多、地質條件差、道路狹窄、工期緊張、帶電區域密集等各項困難,主動破解各項難題,進行科學合理的規劃,確保了施工進度,更保障了項目施工現場“零安全事故”的安全生產目標。7月11日,盛隆團隊總進度提前20天,完成光伏區高壓電纜敷設、電纜終端頭制作、電纜耐壓試驗及箱變掃尾工作,并獲得甲方進度獎勵。
該項目是貫徹落實國家“碳中和”“碳達峰”戰略目標的具體實踐,也是云南省“8+3”規劃新能源項目、“四個一百”重點項目、打造綠色能源牌重要支撐項目。該項目投產后,預計年均發電量1.8億千瓦時,年可節約標煤5.7萬噸,減排二氧化碳14.49萬噸,對推動云南省能源結構綠色轉型、改善區域生態具有積極意義。
