近日,由盛隆電氣集團電力工程有限公司承建的吉利寧國12GWh動力電池項目—110kV變電站工程成功送電。業主方寧國時代新能源有限公司發來一封感謝信,對盛隆電力在建設過程中展現的專業能力及優質服務表示感謝。

感謝信

該項目位于安徽省寧國市經濟技術開發區港口園區,專注于新能源汽車動力電池的生產與制造。

640 (1).jpg

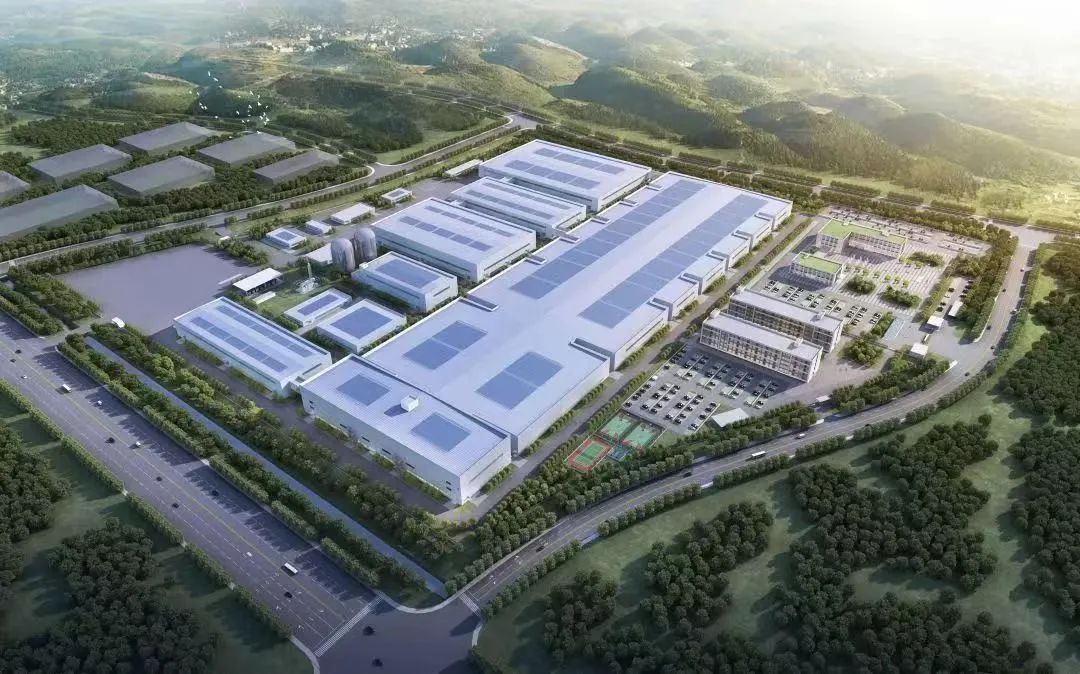

寧國時代新能源有限公司效果圖

“傳統的110kV變電站為戶外主變,而此次我們承建的變電站則為室內主變,施工難度更大。”盛隆電氣創業六公司項目現場負責人介紹。

由于主變體積較大,主變室高度達到8米以上,在進行多次專家論證通過后才可施工,同時由于高度過高,對施工安全要求更加嚴格。另外,室內主變落位更加困難,為確保一次落位成功,主變基礎及預埋件不能有絲毫偏差,對工藝要求極高。在消防要求上,每個主變室都需配備單獨的一套消防噴淋系統。

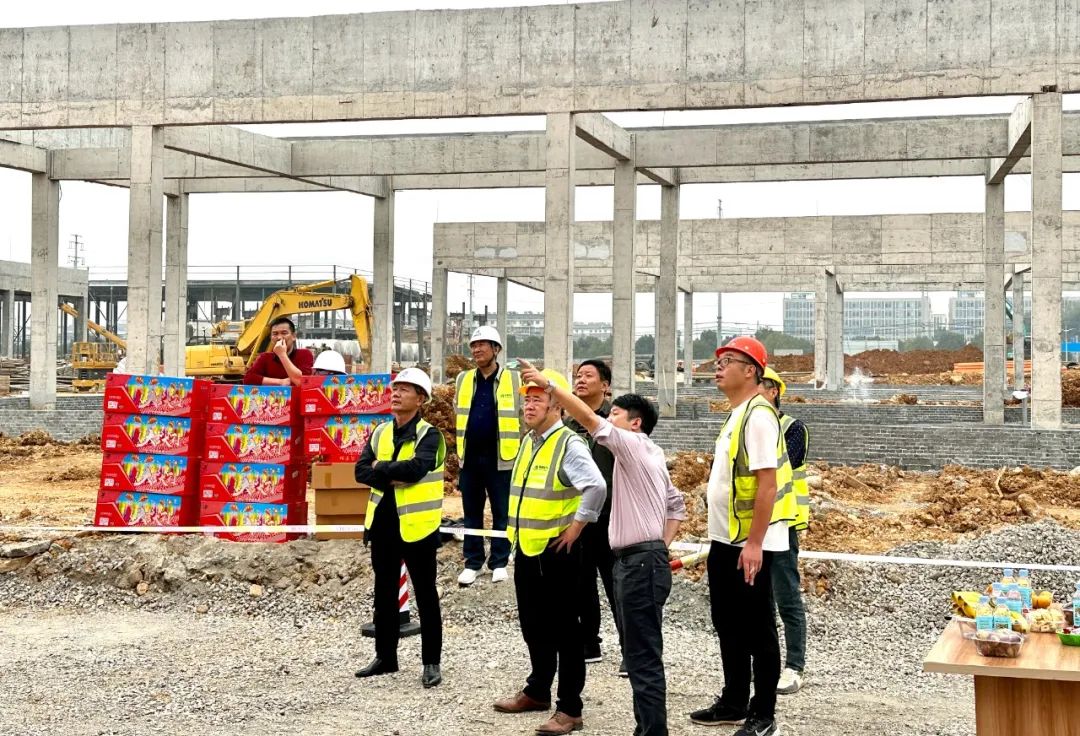

640 (2).jpg

盛隆團隊在項目現場

4月正值雨季,現場降水量大,且施工區域地勢較低,現場積水嚴重影響施工進度。盛隆團隊根據現場情況,通過改變變電站周邊排水系統走向,同時設計多個集水坑,解決了變電站積水問題,保障施工進度。

此外,由于變電站建設一直處于邊設計邊施工的狀態,對建設團隊的規劃能力提出了一定的要求。為保障工期,順利在節點完成送電任務,盛隆團隊制定嚴格的施工計劃,最終所有設備在節點之內全部順利完成交接。

640 (3).jpg

10月18日,盛隆團隊完成前期各項準備工作。10月20日,由盛隆電力承建的吉利寧國12GWh動力電池項目—110kV變電站工程一次性送電成功。在每周的現場施工安全、進度、質量等評比活動中,盛隆電力作為吉利廠區進場的頭部單位,起到了良好的帶頭作用,在項目建設過程中實現“安全零事故”、“施工零缺陷”,并獲得業主現金獎勵。

640 (4).jpg

據悉,該項目總投資72億元,占地522畝,建筑面積23萬平方米,建設電芯裝配廠房、分容靜置廠房、PACK模組廠房,原材料倉庫、成品倉庫、NMP回收及精餾等生產輔助類廠房,同步建設辦公樓、宿舍樓、餐廳等生活配套設施,預計于2024年5月投產。

近日,由盛隆電氣集團電力工程有限公司承建的吉利寧國12GWh動力電池項目—110kV變電站工程成功送電。業主方寧國時代新能源有限公司發來一封感謝信,對盛隆電力在建設過程中展現的專業能力及優質服務表示感謝。

感謝信

該項目位于安徽省寧國市經濟技術開發區港口園區,專注于新能源汽車動力電池的生產與制造。

寧國時代新能源有限公司效果圖

“傳統的110kV變電站為戶外主變,而此次我們承建的變電站則為室內主變,施工難度更大。”盛隆電氣創業六公司項目現場負責人介紹。

由于主變體積較大,主變室高度達到8米以上,在進行多次專家論證通過后才可施工,同時由于高度過高,對施工安全要求更加嚴格。另外,室內主變落位更加困難,為確保一次落位成功,主變基礎及預埋件不能有絲毫偏差,對工藝要求極高。在消防要求上,每個主變室都需配備單獨的一套消防噴淋系統。

盛隆團隊在項目現場

4月正值雨季,現場降水量大,且施工區域地勢較低,現場積水嚴重影響施工進度。盛隆團隊根據現場情況,通過改變變電站周邊排水系統走向,同時設計多個集水坑,解決了變電站積水問題,保障施工進度。

此外,由于變電站建設一直處于邊設計邊施工的狀態,對建設團隊的規劃能力提出了一定的要求。為保障工期,順利在節點完成送電任務,盛隆團隊制定嚴格的施工計劃,最終所有設備在節點之內全部順利完成交接。

10月18日,盛隆團隊完成前期各項準備工作。10月20日,由盛隆電力承建的吉利寧國12GWh動力電池項目—110kV變電站工程一次性送電成功。在每周的現場施工安全、進度、質量等評比活動中,盛隆電力作為吉利廠區進場的頭部單位,起到了良好的帶頭作用,在項目建設過程中實現“安全零事故”、“施工零缺陷”,并獲得業主現金獎勵。

據悉,該項目總投資72億元,占地522畝,建筑面積23萬平方米,建設電芯裝配廠房、分容靜置廠房、PACK模組廠房,原材料倉庫、成品倉庫、NMP回收及精餾等生產輔助類廠房,同步建設辦公樓、宿舍樓、餐廳等生活配套設施,預計于2024年5月投產。
